城東工業園供水管網搶修工程位于章丘區城東工業園東昌大道北側,因近段時間來該位置現狀供水管線爆管頻出,維修次數逐年增多,嚴重影響工業園內用戶的正常生產、生活辦公用水。為此,經公司研究決定,對此段管道進行整體搶修。本項目計劃在東昌大道(胡山大街-三澗大道)路北綠化帶內敷設一條De315 PE給水管道。起點位于東昌大道與胡山大街路口東北角現狀供水管道閥門井處,終點位于東昌大道與三澗大道路口東北角綠化帶內。施工方式主要為開槽施工,主管道總長1200米,配套閥門井等附屬設施。

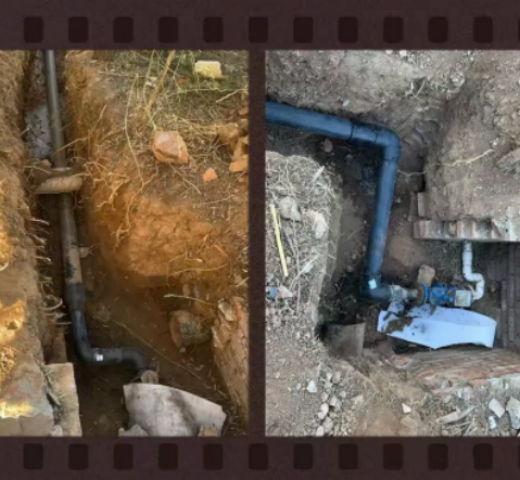

經過為期20天的緊張施工,主管道已鋪設完成,具備停水合口條件。

在公司領導的大力支持及正確指導下,我們制定了周密的停水合口方案。隨后,公司向集團提出停水合口作業的申請,集團作出批示后,立即按計劃組織施工單位進行停水合口作業的準備工作。

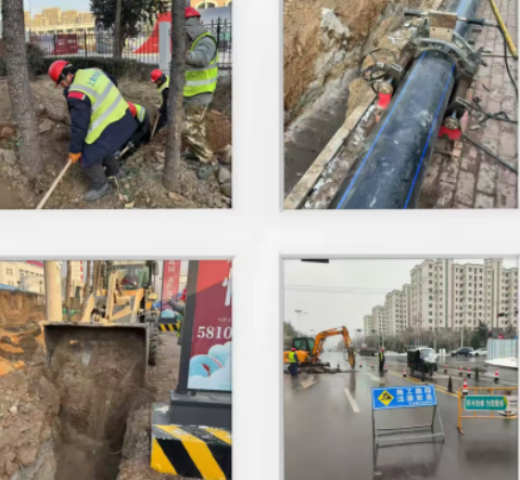

在停水合口前,工程管理部安排施工單位提前開挖工作坑,做好安全支護,同時將所需管材、管件焊接、組裝完畢,并準備充足的抽水設備、發電機組及其他施工機械,并在停水前安裝擺放到位,切實做好安全防護措施,保證停水合口作業順利進行。

經過前期周密計劃并充分做好合口準備的前提下,于2025年1月6日上午8時,正式進行停水作業。

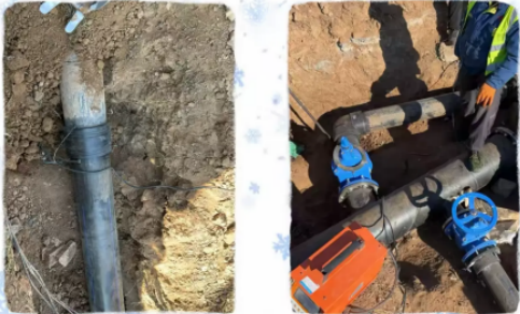

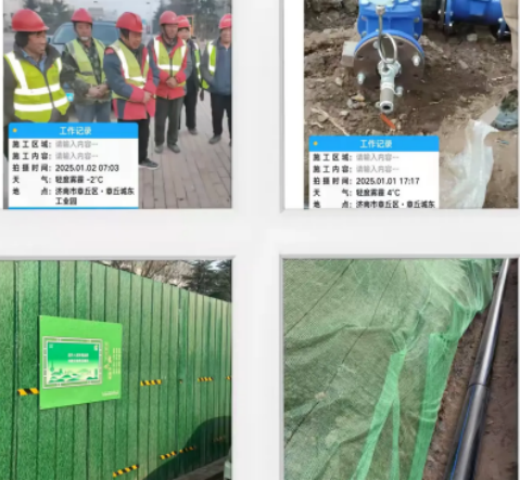

1月6日上午8點停水,經前期勘察的多處排水點共同排水后,9點開始東側和西側主管道斷管合口,同時進行5處分支管網合口,最后剩余8處企業合口。由于前期準備充分,人員、機械、密切配合,協同作業,停水后2小時,10點16分西側DN300主管網順利合口,11點11分東側DN300主管網順利合口,于12點左右4處分支管網順利提前合口完成。截止1月6日下午6點,8處企業合口順利完成。

本次搶修工程完成后,替換DN300供水主管網1200米,使城東工業園內住戶用水得到了有效保障,此次搶修不僅解決了當前問題,還對整個供水系統進行了全面檢查和優化,提高了系統的穩定性和抗風險能力,為今后的供水安全奠定了堅實基礎。同時,本次搶修工程的圓滿成功,是全體參與人員共同努力的結果,也是對自來水管理能力的一次重要檢驗。我們將以此為契機,不斷總結經驗,持續提升服務水平,為市民提供更加安全、可靠的供水服務。
